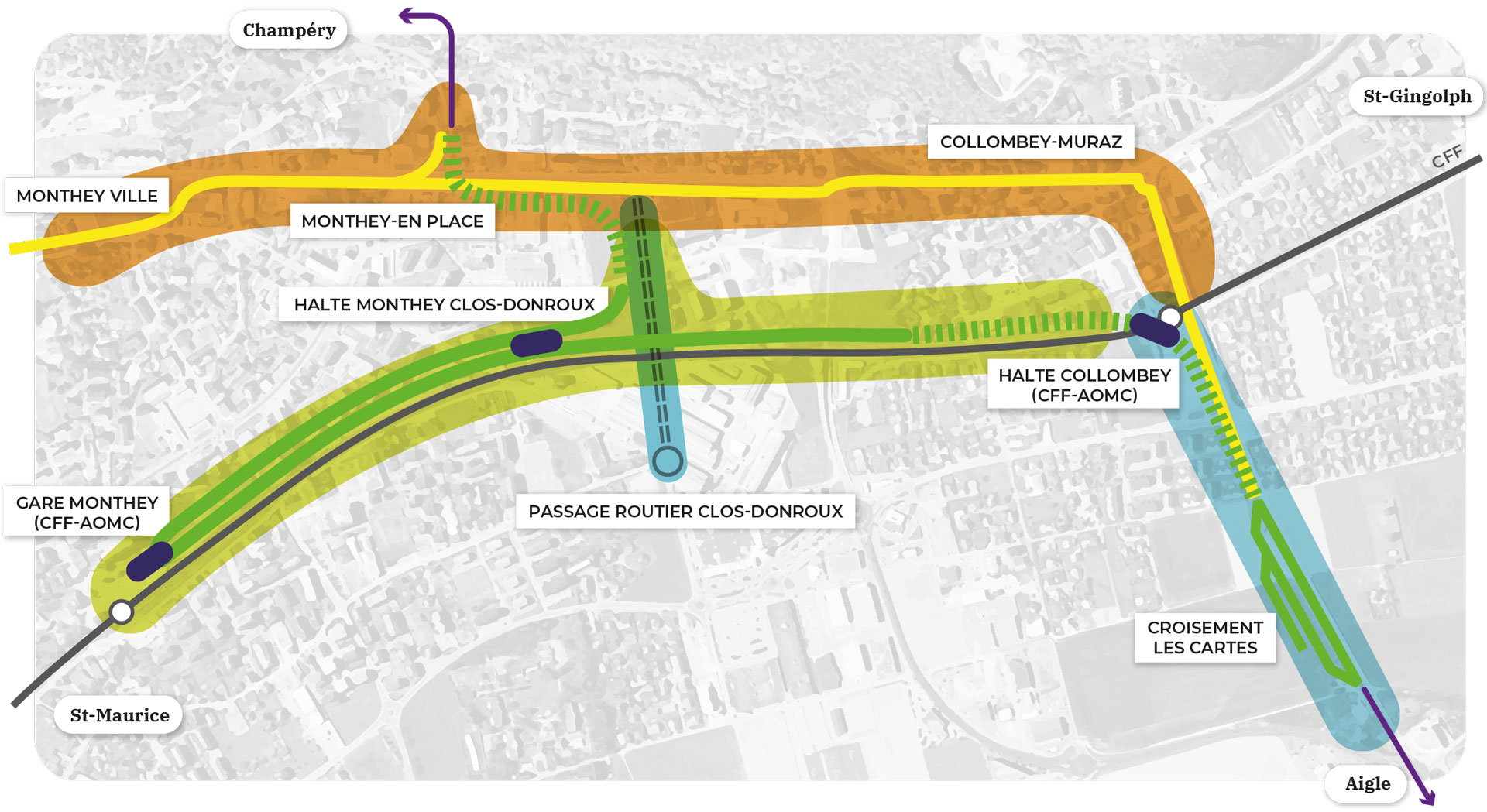

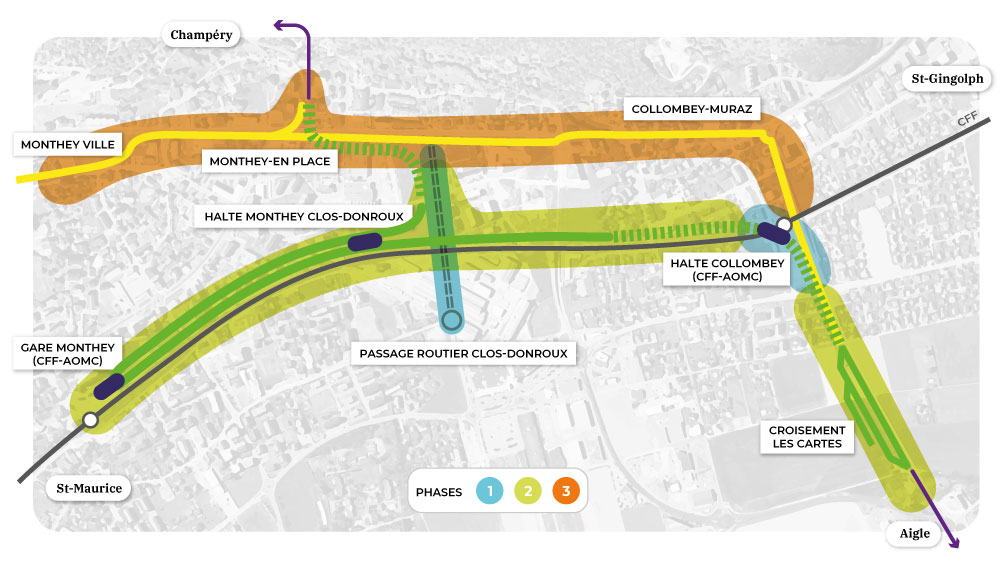

Les travaux démarrent dans le secteur du Corbier, dans la commune de Collombey-Muraz, à l’endroit même où sera implantée la future halte souterraine de Collombey. Le chantier démarrera en trois grandes phases dont les principales réalisations seront les suivantes.

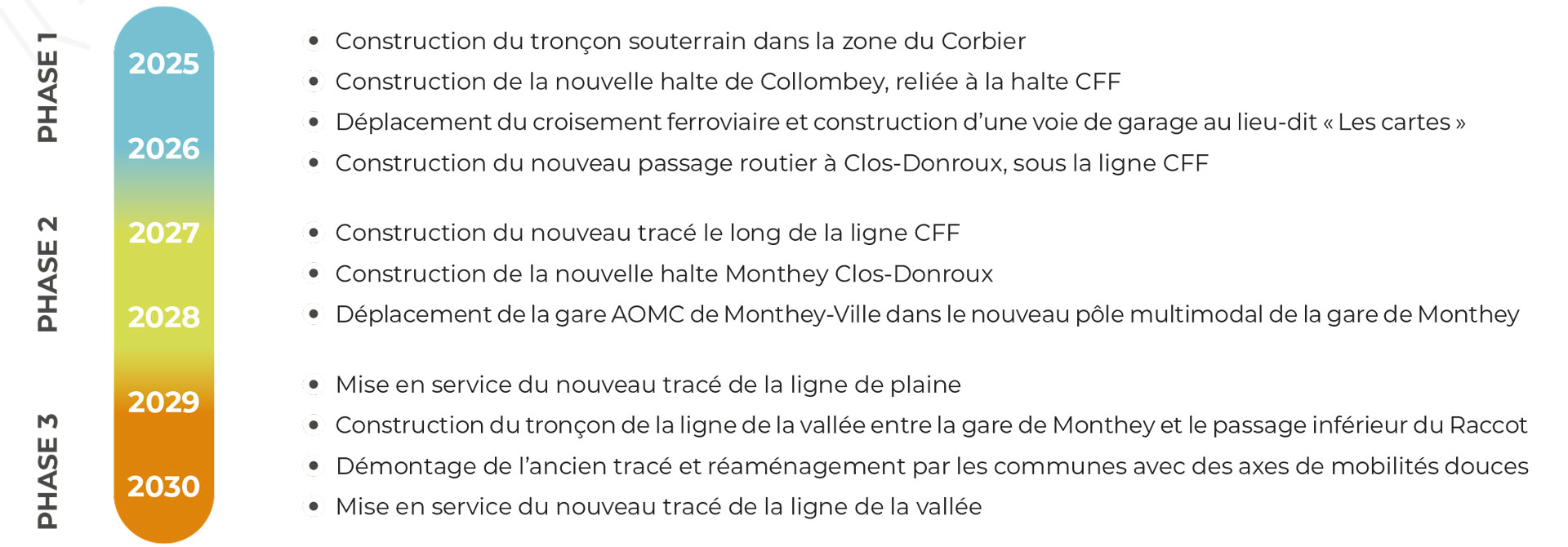

Phase 1
- Construction du tronçon souterrain dans la zone du Corbier
- Construction de la nouvelle halte de Collombey, reliée à la halte CFF
- Construction du nouveau passage routier à Clos-Donroux, sous la ligne CFF
Phase 2
- Déplacement du croisement ferroviaire et construction d’une voie de garage au lieu-dit « Les cartes »
- Construction du nouveau tracé le long de la ligne CFF
- Construction de la nouvelle halte Monthey Clos-Donroux
- Déplacement de la gare AOMC de Monthey-Ville dans le nouveau pôle multimodal de la gare de Monthey
Phase 3
- Mise en service du nouveau tracé de la ligne de plaine
- Construction du tronçon de la ligne de la vallée entre la gare de Monthey et le passage inférieur du Raccot
- Démontage de l’ancien tracé et réaménagement par les communes avec des axes de mobilités douces
- Mise en service du nouveau tracé de la ligne de la vallée
